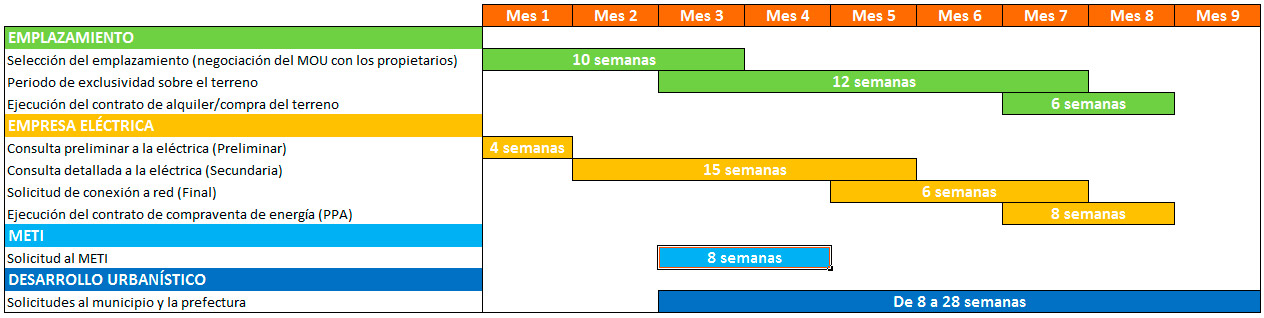

El tiempo de presentación de los distintos permisos en Japón varía para cada proyecto fotovoltaico y siempre se lleva a cabo en paralelo. La siguiente tabla muestra una estimación del tiempo necesario para alcanzar la fase en la que se puede empezar la construcción, para cada grupo de aplicaciones y en un proyecto de 2 MW:
Los proyectos FV de hasta 2 MW se suelen conectar a la red eléctrica de alta tensión (6,6 kV). Sin embargo, en el caso de los proyectos de más de 2 MW esa conexión se realiza en la red de super alta tensión (66 kV o incluso superior), lo que aumenta los costes de construcción, la complejidad de todas las aplicaciones y de la propia instalación. Esto implica que para los proyectos de más de 2 MW el tiempo necesario para la obtención de todos los permisos pueda llegar hasta los 18 meses.
